分享: |
会议推荐
2023年光伏新时代论坛
地点:江苏无锡
9 月 19-20 日
报名咨询:13393344417(微信同号)
来源:北极星太阳能光伏网近日,西藏多地下发光伏、风电项目竞争性配置结果公告,其中包括拉萨、日喀则、昌都、那曲、林芝。据统计,五地累计竟配规模355.5万千瓦。从业主来看,昌都市康电清洁能源投资有限公司所获规模最多,为70万千瓦,均为光伏项目;排名第二的是国家开发投资集团有限公司,规模为67.5万千瓦;中国能建和中核集团并列第三名,均获得了40万千瓦;第四名为华电集团,所获规模为35万千瓦。项目详情见下:林芝市7月14日,林芝市2023年光伏发电项目竞争性配置中选结果发布,本次竞争性配置的光伏发电项目共分为3个标段,一标段:朗县冲康(40MW)光伏+储能项目;二标段:朗县冲康(35MW)光伏+储能项目;三标段:工布江达县(30MW)光伏+储能项目。

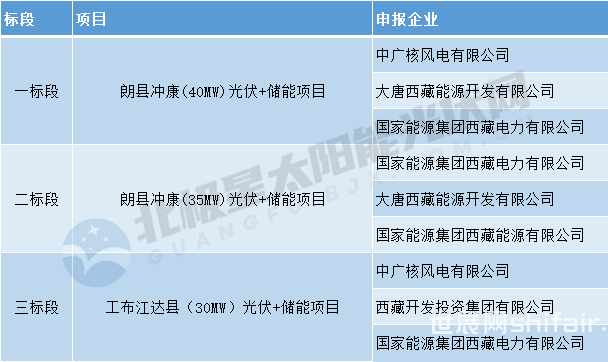

其中,中广核入围一标段第一候选人,国家能源集团入围二、三标段第一候选人。
日喀则市日喀则市2023年风电、光伏发电等新能源项目竞争性配置累计规模为55万千瓦。其中,光伏30万千瓦,风电25万千瓦时,储能容量为24万千瓦时。同时公告还指出,光伏发电项目储能规模不低于光伏装机容量的20%,储能时长不低于4小时,并按要求加装构网型装置。值得注意的是,日喀则市2023年风电、光伏发电等新能源项目竞争性配置中,定结县光伏+储能项目、萨嘎县光伏+储能项目均流标,目前已发布二次磋商公告。指标分配详情如下:昌都市昌都市2023年风电及光伏发电项目竟配中,累计规模为100万千瓦,其中,光伏项目规模为90万千瓦,风电项目10万千瓦。同时公告指出本次市场化并网项目以及保障性并网风电项目无需配置储能,保障性并网光伏项目储能配置按西藏自治区相关政策执行,配置储能规模不低于光伏装机容量的20%,储能时长不低于4小时。关于并网时间,公告指出,“标段1项目”需在2025年6月底前具备投产发电条件;“标段2项目”需在2023年10月底前全容量并网投产;“标段3项目”需在2024年10月底前全容量并网投产。指标分配详情如下:那曲市那曲市光伏发电项目竞争性配置项目共划分为8个标段。其中,光伏项目共计70万千瓦,光热项目15万千瓦,风电项目10万千瓦,需要配置储能容量为12万千瓦时。指标分配详情如下:项目建成时间,根据招标公告,前四个标段须2023年10月前建成,后四个标段项目于2023年10月前建成。
拉萨市
拉萨市竞配项目总规模1125MW,其中光伏975MW、光热150MW。追溯集团公司,中国能建、华电、中广核、中国电建、华能、国家电投6家企业成功入选,其中,中国能建以350MW位居第一。

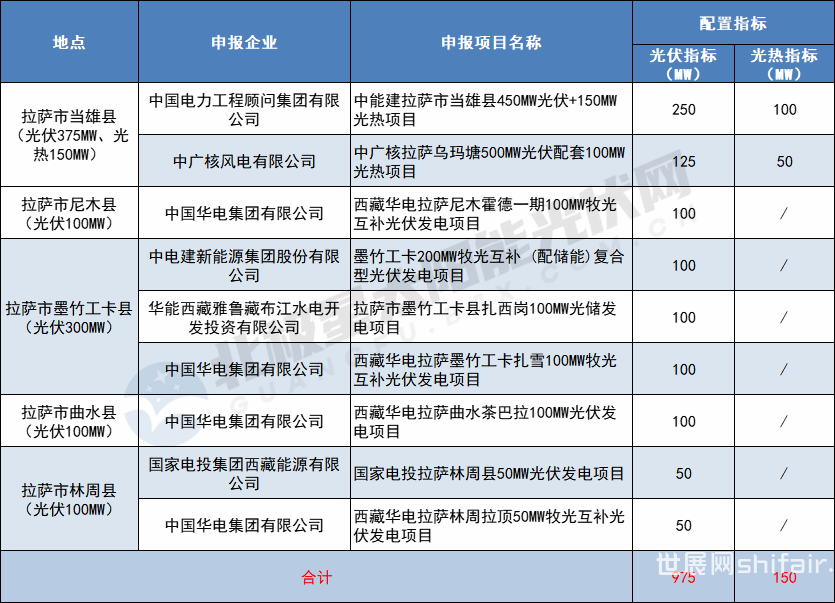

指标分配详情如下:
— END —
凡来源注明北极星太阳能光伏网的内容为北极星原创,转载需获授权。
往期精彩回顾:
硅料放缓、电池猛增,2023 H1光伏企业扩产近1500GW!
世展网公众号 |
微信小程序 |
销售客服 |
门票客服 |
